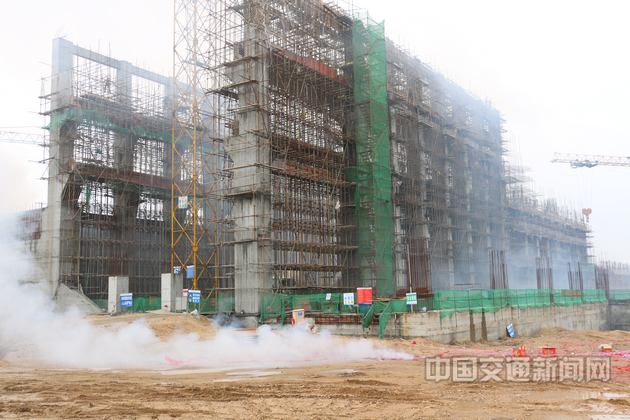

本網訊 4月7日,江西贛江新干航電樞紐工程右岸電站廠房安裝間比計劃節點提前四天順利澆筑到設計高程。
2017年是新干航電樞紐施工的關鍵年,重要工期節點多。根據合同要求和施工組織計劃的安排:電站廠房土建工程W2標段4月20日完成電站廠房橋機軌道梁澆筑,5月20日完成橋機安裝,8月31日完成電站主題結構混凝土澆筑,具備機組安裝條件,同時在反季節實施贛江截流,填筑圍堰閉氣,時間任務都相當緊迫。
